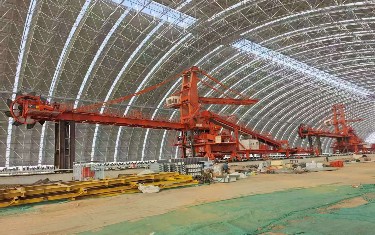

图为国能定州电厂三期项目建设现场。
春节刚过,国能定州电厂三期项目建设现场塔吊林立、机械轰鸣……5号锅炉水压试验完成,6号锅炉具备水压试验前质监条件,厂用电系统受电完成,两台冷却水塔淋水构件、填料敷设完成,一派热火朝天的繁忙景象。
2026年是“十五五”开局之年,定州电厂三期扩建工程以“开工就是冲刺,建设必是精品”的姿态,实干争春保进度,跑出施工“加速度”,为实现全年任务目标开好局、起好步。
在智慧工地视频监控室里,屏幕上跳动着实时数据。视频监控室值班的刘振忠指着定位系统说:“我们实行24小时三班倒制度,人轮换机器不停,安全这根弦绷得紧而又紧。”
既要提速度,更要重质量。项目从规划起就瞄准行业前沿,在智能化、绿色化上狠下功夫,全面推进智慧电厂建设。基建期依托国产BIM平台,实现施工质量、安全、进度可视化管理;在一二期经验基础上,构建智能监盘、报警、寻优、控制四维一体的机组控制策略,实现机组高效、智慧运行;搭配视频AI识别、巡检机器人、斗轮机及灰渣运输无人值守等技术,大幅提升智能化水平。
目前,项目主辅工程施工均衡、稳步推进,完成整体工程量约75%。项目建设不断跑出“加速度”,得益于定州市实施的全周期要素保障与精准化服务。
项目施工现场,因一台“重量级选手”的到来,沸腾了起来。这是三期扩建工程单件最重设备——三相一体主变压器。它的就位,标志着三期工程进入核心设备安装的关键阶段。
“要将这样一座‘钢铁心脏’从江南水乡常州,安全运抵华北平原定州,绝非易事。真正的考验是在到达厂区前的‘最后一公里’。”国能河北定州发电有限责任公司工程技术部主任马晓军说。
开元镇得知情况后,迅速联合各部门提前介入,主动服务,通过移除石墩、迁移车辆、移走电线杆、压实临时道路、铺设钢板,开辟出一条畅通无阻的“绿色通道”,为企业纾困解难,解决了物料运输和设备进场难题。
在“双碳”目标引领下,投资55亿元的清洁高效煤电项目,正以“定州速度”全速推进;风电项目一期10台风电机组并网发电,为定州发展新能源产业和新型能源强省建设作出贡献。
“项目建成后,汽轮机进汽参数将提高到30MPa/605℃/622℃,纯凝工况下设计供电标煤耗269.98g/kWh,指标为同类机组国内领先,环保指标实现全厂废水零排。新建的2台660兆瓦超超临界机组,同步建设烟气除尘、脱硫、脱硝及脱硫废水零排放设施,供电煤耗每度不到270克。”马晓军介绍。
作为河北省能源建设的重点项目,国能定州电厂三期项目建成后,双机投产年设计发电量将达59.4亿千瓦时,供热量1943.5万吉焦,预计新增供热面积5700万平方米。通过“定热入石”工程,采用长距离大温差供热技术,供热范围从定州市、曲阳县扩展至石家庄市区、新乐市区、正定新区、正定县城四个区域,打造区域能源供应中心。
马晓军表示,公司正开足马力,迎挑战、克难关、战风险,加快施工进度,推动工程早建成、早投产,以项目建设的“加速度”,服务地方经济社会高质量发展。同时,推动电厂三期项目向安全智能、绿色低碳、清洁高效方向迈进,坚决扛起能源兜底保障职责使命,筑牢国家能源安全“压舱石”。
